Согласование ПОДД и Графика для работы на проезжей части
Согласование выхода на проезжую часть делится на три этапа
Согласование ПОДД
Комиссия по перекрытиям
Согласование графика в ЦОДД

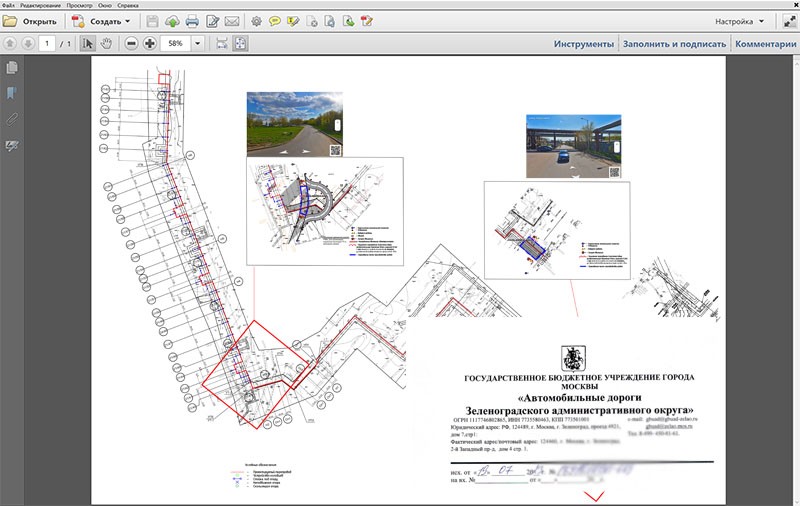

Согласование Проекта Организации Дорожного Движения (ПОДД) после его разработки производит Департамент транспорта и развития дорожной инфраструктуры г. Москвы.
ПОДД должен быть выполнен согласно ГОСТ, при большой протяженности перекрытия УДС или изменения схемы движения ПОДД разрабатывается захватками, в зависимости от этапов производства работ.
В случае, если по участку УДС где производятся работы проходят маршруты общественного транспорта, то ПОДД необходимо дополнительно согласовывать со специальными службами Мосгортранса.
В Мосгортранс существует три одела согласования документации, все описано ниже
После получения согласованного ПОДД из Департамента Транспорта, необходимо пройти Комиссию по перекрытиям.
Комиссия проходит по адресу: г. Москва, 1-й Красногвардейский проезд, д. 21, стр. 1 еженедельно, по пятницам.
В результате рассмотрения представленного ПОДД, дополнительных согласований комиссия принимает решение о возможности или не возможности перекрытия проезжей части относительно представленной проектной документации и согласований.

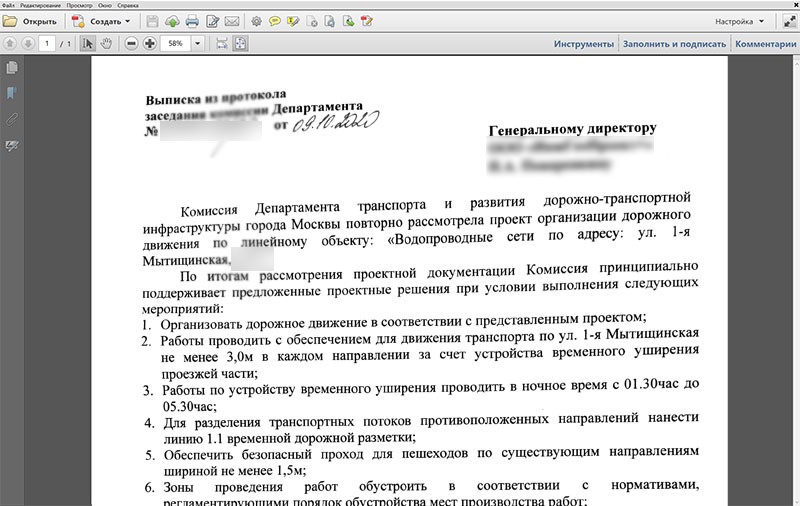

По результатам заседания комиссии по перекрытиям составляется протокол заседания и участникам выдается выписка из протокола, где указано положительное или отрицательное заключение комиссии или дополнительные условия, которые необходимо выполнить для получения положительного заключения.

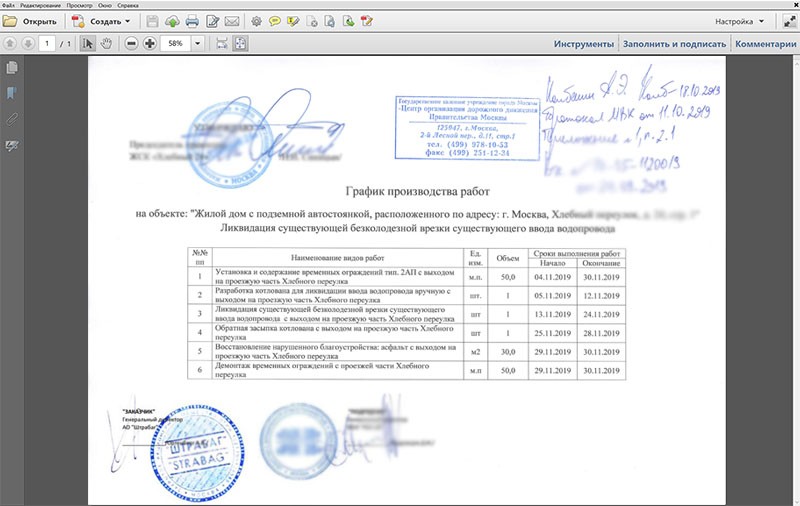

После прохождения комиссии по перекрытиям и получения положительного заключения, выписка из протокола комиссии с сопроводительным письмом и графиком производства работ, в котором указаны конкретные даты производства работ (не диаграммами Ганта), подается в управление ЦОДД, где после рассмотрения документации, вам ставят печать на графике и присваивают ему номер и дату выдачи.
С этим графиком уже можно подавать документы в ОАТИ г. Москвы для получения или переоформления ордера на производство земляных работ с выходом и занятием проезжей части.
Ордер оформляется или переоформляется на срок, который указан в графике, на более длительный срок ордер ОАТИ не выдается.
1. Служба движения.
В случае если маршрут проходит в зоне производства работ, то согласование со службой движения обязательно, так как у водителей проходит инструктаж о возможных препятствиях на маршруте и изменении схемы движения общественного транспорта.
2. Отдел линейных сооружений
Согласование с данным отделом необходимо в случае переноса остановки общественного транспорта, в том числе: посадочной платформы, остановочного павильона и знаков остановки общественного транспорта.
3. Служба МЭТ (электрификация)
Данное согласование необходимо в случае если производство работ подразумевает перенос, переключение, отключение электросети трамваев и троллейбусов.

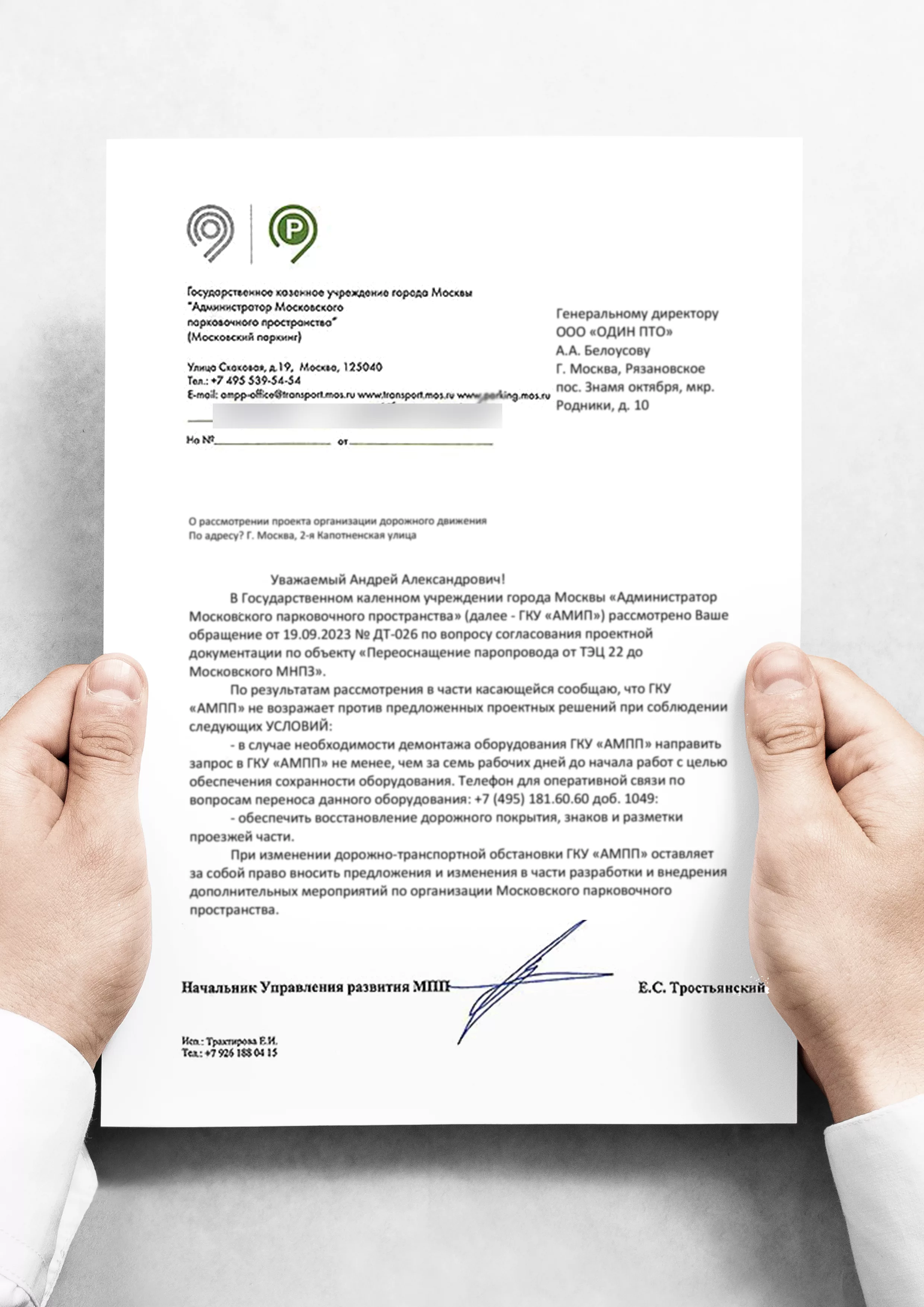

По результатам рассмотрения ПОДД и сопутствующих согласований и замечаний, вы получайте согласованный ПОДД.
Работы, которые проводятся без согласования ЦОДД
Проведение согласования работ не требуется при следующих условиях:
- при проведении ремонтных работ в ночное время с 01:30 до 05:30, либо с 23:30 до 5:30 на дорогах, по которым не проходят маршруты наземного городского пассажирского транспорта, с сохранением не менее 50% пропускной способности дороги;
- при проведении ремонтных работ на второстепенных дорогах с низкой транспортной нагрузкой (не более 200 машин в час пик, в расчете на полосу), с сохранением не менее 50% пропускной способности дороги;
- при проведении работ по текущему содержанию УДС (промывка тоннелей, ремонт барьерных ограждений, содержание информационных указателей и т.д.) при условии занятия не более одной полосы движения;
- при проведении подготовительных работ по ремонту дорожных покрытий (замена бортового камня, выставление на проектную отметку люков колодцев и т.д.) при условии занятия не более одной полосы движения;
- при проведении работ по лабораторному и инструментальному контролю качества дорожно-ремонтных работ при условии занятия не более одной полосы движения.
Все остальные ремонтные и строительные работы подлежат согласованию Комиссии.
