Строительные и земляные работы

Ордер ОАТИ

Шаги и последовательность при получении, переоформлении и закрытии ордеров для производства земляных работ, установки и содержания временных объектов

Открытие ордера

Ознакомиться с требованиями и перечнем документации для открытия ордера ОАТИ на произвоство работ

Переоформление ордера

Условия и необходимые требования к документации для переоформления или продления ордера ОАТИ

Закрытие ордера

Сейчас ордер закрыватся автоматически по истечению его срока действия, можно посмотреть дополнительную информацию

Проект Производства Работ

Требования к оформлению схем для Проекта Производства Работ и схемам восстановления благоустройства

Согласования

Посмотреть механику и последовательность получения обязательных согласований

Производство работ в Москве

Получить ордер ОАТИ на произвоство работ

Оформление ордеров на земляные работы, установку временных ограждений и временных объектов в городе Москве обязательно.

При произвостве работ на объектах строительства или ремонта фасадов, реставрации, благоустройству, прокладке коммуникаций.

Основным фактором, который является значимым при ответе на вопрос: — Нужен ли мне ордер?, явлется:

Временные объекты

Будут ли размещатся временные объекты, такие как строительные леса, временные ограждения, бытовой городок.

Земляные работы

Будут ли производиться земляные работы с заглублением более 0,5 м для разных случаев и при прокладке коммуникаций.

Используйте инструменты, которые позволяют вам

производство работ без открытия ордера

Тура для работ без ордера

Тура

Тура не является лесами и не относится к временным объектам, которые требуют получения ордера, согласно 284-ПП

Люлька для работ без ордера

Люлька

Монтаж строительной люльки с креплением на крыше здания не относится к размещению временных объектов

Мобильный подъемник для работ бех ордера

Подъемник

Работы можно производить с мобильного подъемника различных видов, они так же не относятся к временным объектам

Промальпинист

Высотные работы на фасадах зданий или прокладке воздушных линий тоже можно так же производить без открытия ордера

Суть процесса

Основная суть сводится к тому, что указанные выше способы работ не требуют постоянного размещения объектов. Они могуть быть легко перемещены или демонтированы. Эти инстументы не перекрывают люки коммуникаций. К ним в случае аварии и для получения быстрого доступа эксплуатационным службам можно легко подойти.

— А как же легкие ограждения? — А они, даже легкие, указаны в перечне 299-ПП и требуют получения ордера. Даже если это просто сетка и кирпичи.

Список исчерпывающий.

Вопросы порядка:

— Можно подъемник пристенный в виде стрелы?

— Если я скреплю туры между собой как леса?

— Поставлю все таки сетку на кирпичах?

— инспектором не рассматриваются и наказываются штрафом.
Необходимо так же помнить, что производя работы нужно соблюдать технику безопасности и использовать различные способы маркировки опасных участков.

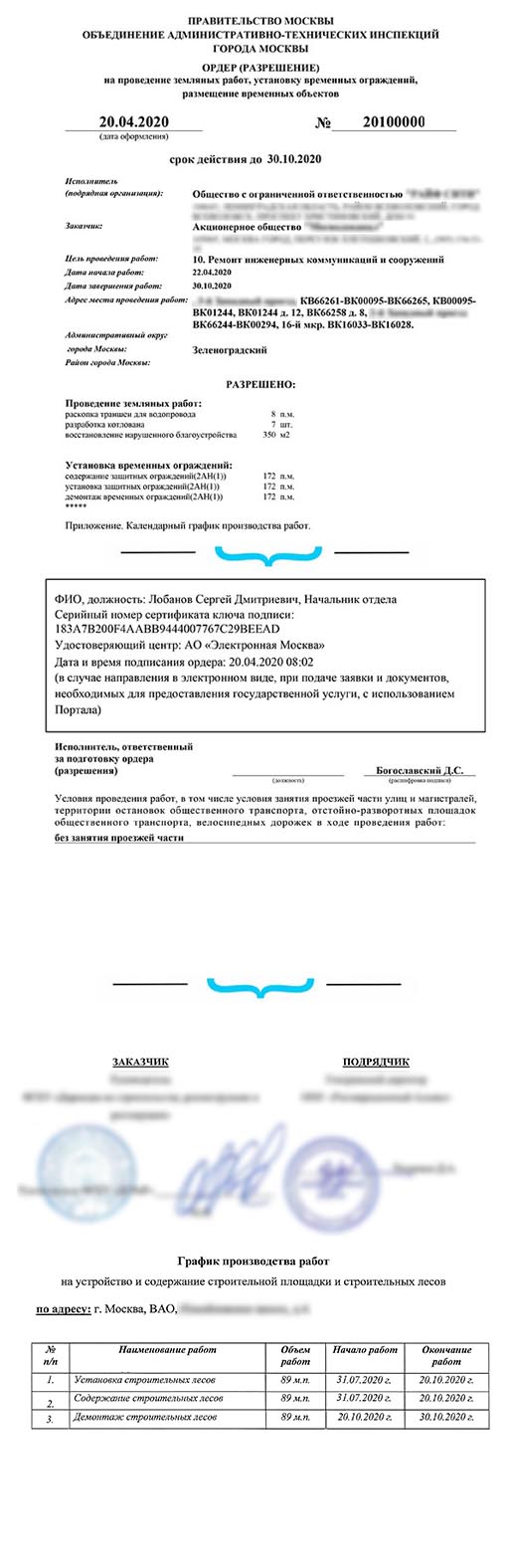

Ордер ОАТИ с графиком

Ордер (разрешение)

Выдается в случае: если вы планируйте производить земляные работы или работы, которые требуют установки и содержания временных объектов для организации строительной площадки.

Изначально ордер выдавался на организацию и содержание строительной площадки. Земляные, строительные, работы по ремонту фасада и сносу зданий подразумевали организацию ограждения и различных бытовых и технических помещений для производства работ.

В 2015 г. виды ограждений и временных объектов для организации стройплощадки описали, типизировали и привели к единому образцу, выпустив целый альбом с различными типами ограждений и временных объектов. Пересмотрели частично порядок получения согласований и разрешительной документации для производства тех или иных видов работ.

Ордер ОАТИ так же сохранил свою разрешающую (производство строительных работ) функцию, несколько разделив ответственность за принятие решений с другими департаментами и контролирующими организациями г. Москвы.

Установка лесов

Строительные леса требуют получения ордера на их установку и содержание. Чаще запрашивается с ордером для ремонта фасадов здания.

Установка ограждений

Ограждения устанавливаются при любых строительных работах, вид работ вляет на тип монтируемого ограждения. Могут применяться вместе со строительными лесами, бытовками и прочим...

Установка бытовок

Монтаж бытового строительного городка, как и размещение хотя бы одной бытовки требует получения разрешения. Может применяться с ограждениями.

Установка ПОМК

Пункт Мойки Колес устанавливается в обязательном порядке при земляных работах, капитальном строительстве и сносе.

Временные дороги

Размещение временных дорог различной степени сложности: плиты, с пирогом, геотекстилем, обрезиненым покрытием, требует получения разрешения (ордера).

Хранение материалов

При работах на фасаде, капитальном строительстве, прокладке коммуникаций специально выделенное место (с навесом например) так же требует получения ордера

Проект Производства Работ

ППР разрабатывается в соответствии с 284-ПП от 19.05.2015 и с учетом внесения изменений в регламент с 351-ПП от 27.02.2024. Отдельно рабочий ППР сюда не подойдет, так как он не содержит всех необходимых для ОАТИ разделов. Основной акцент в разработке ППР делается на установку и содержание временных ограждений, бытовок, лесов и прочих элементов организации строительной площадки. Ограждения могут находиться в комбинации со строительными лесами, бытовками, временными дорогами, галереями. В ППР вычерчивается съемы работ на фасаде здания, земляных работ, специальных мероприятий для ДКН, восстановление благоустройства.

Виды ограждений

Сигнальное ограждение Москва 299-ПП

Сигнальные ограждения

Такие ограждения устанавливаются при земляных работах до 1 метра, для ограждения работ на фасаде здания, мест хранения материалов, для обозначения зоны производства работ при благоустройстве.

Защитное ограждение г москва 299-пп

Защитное ограждение

Ограждения 2-го типа, устанавливаются и расписываются в ППР при производстве работ на глубине более 1 метра, при ограждении строительной площадки.

защитно-охранное г москва 299-пп

Защитно-охранное

Используются для стационарного ограждения строительной площадки на объектах капитального строительства, сооружений метро, дорог, развязок, реконструкции фасадов здания.

Галерея

Отностится к 3-му типу ограждения, но выделена особо, так как часто используется в сочетании с установкой строительных лесов для прохода пешеходов по тротуарам и по проезжей части.

В проекте производства работ (ППР)  Схемах указываются типы ограэжения которые планируется использовать при производстве работ со ссылкой на альбом временных ограждений согласно 299-ПП от 19.05.2015 и 351-ПП от 27.02.2024, монтаж необходимых табличек, информационных стендов, габаритных фонарей.

Остальные временные объекты для организации строительной площадки, которые указаны ниже, требуют указания на схемах мест монтажа/демонтажа, указание их на ситуационном плане в местах размещения и включения их в состав ППР, график производства работ и при оформлении заявки на получение ордера.

Виды временных объектов

Бытовой городок ОАТИ москва

Бытовой городок

Бытовой городок выстраивается из утвержденных типовых помещений в соотвестии с требованиями к организации строительства. Его можно установить с нужным наборе помещений с учетом количества персонала.

ПОМК Мойдодыр

Пункт мойки колес

ПОМК тип "Мойдодыр" устанавливается при земляных работах на строительной площадке. Способ его монтажа/демонтажа, количество ПОМК и их месторасположение указывается в ППР.

временные дороги ордер оати москва

Временные дороги

Временные дороги из бетонных плит, резиновые маты, размещенные для защиты покрытий городского благустройтсва необходимо указатьв ППР с отметкой их месторасположения.

контрольно измерительный пункт ордер оати

КИП

Контрольно измерительный пункт ставится в случае, если со строительной площадки вывозится строительный мусор или грунт на полигон. В ППР необходимо указать его размещение.

Ордер на производство работ

Производство земляных работ, капитальное строительство, прокладка коммуникаций, установка строительных лесов обязательно требует получения ордера ОАТИ. Можно устанавливать временные ограждения и бытовки, строительные леса и сместа складирования совместно и в разных сочетаниях. Прежде чем приступать к оформлению документов и разработке ППР, необходимо провести анализ вашего земельного участка на ряд обязательных требований:

Памятники (ОКН)

раздел сохранности

Расположен ли ваш участок в охранной зоне культурного наследия. Граничит ли он с участком, на котором располагается памятник архитектуры и в зоне контроля Департамента Культурного Наследия

Балансодержатель город москва
Моя Улица

круговорот плитки в природе

Установка лесов,  ограждений, бытовок, etc будет производиться в местах, которые попали в программу «Моя улица». Для установки требуется согласование с Департаментом ЖКХиБ.

Тротуары

платим за благоустройство

При установке временных объектов и ограждений займем тротуар? Если да, то нужно заключить договор с ГБУ Автомобильные дороги округа. Теперь они отвечают за восстановление благоустройства.

список улиц фсо
ФСО

список сотрудников по ф. 4

При подготовке документов необходимо удостовериться, находится ли ваше здание на улице под контролем ФСО. Если улица есть в списке — требуется необходимое согласование.

в принципе всё готово

Чертим на схемах все временные объекты в ППР

Все работы касающиеся установки и монтажа строительных лесов, ограждения, мест складирования материалов, устройство и монтаж бытвого городка подробно указываем в проекте производства работ в соответствии с 284-ПП от 19.05.2015 и 299-ПП от 19.05.2015 на схемах согласно дополнения 351-ПП от 27.02.2024.

Прикладываем к заявке все полученные согласования, разделы проекта касающиеся охранных мер для благоустройства (ДепЖКХиБ), договор с ГБУ Автомобильные дороги, раздел сохранности, стройгенплан на производство земляных работ, Техническое заключение ОПС ГБУ Мосгоргеотреста, ответы на письменные обращения в инстанции, согласование с ЦОДД.

Свой участок

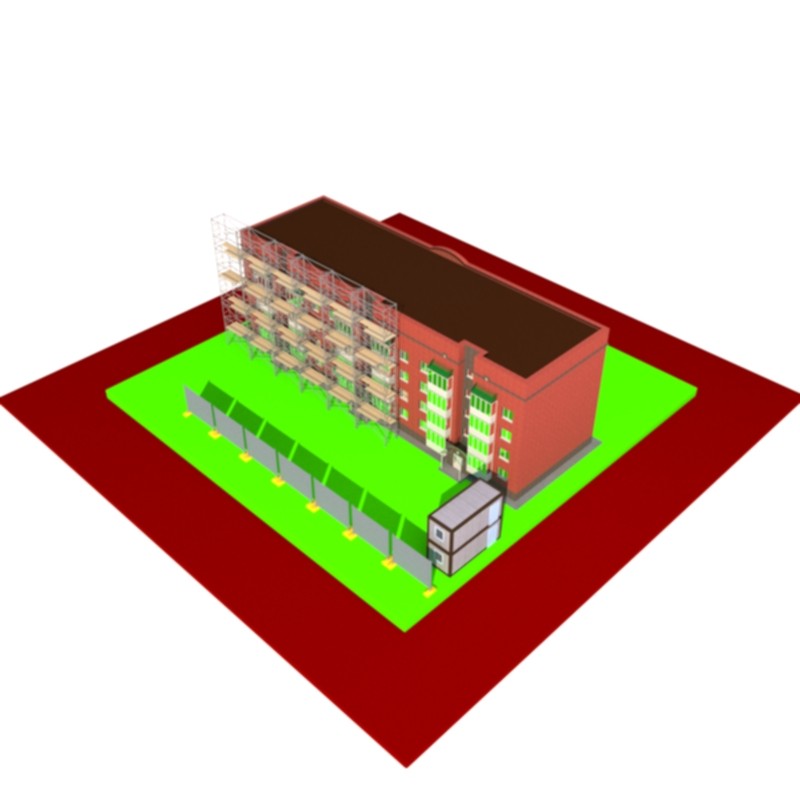

На принадлежащем вам участке можно устанавливать строительные леса и временные ограждения без дополнительных согласований. Но без производства земляных работ.

Городская земля

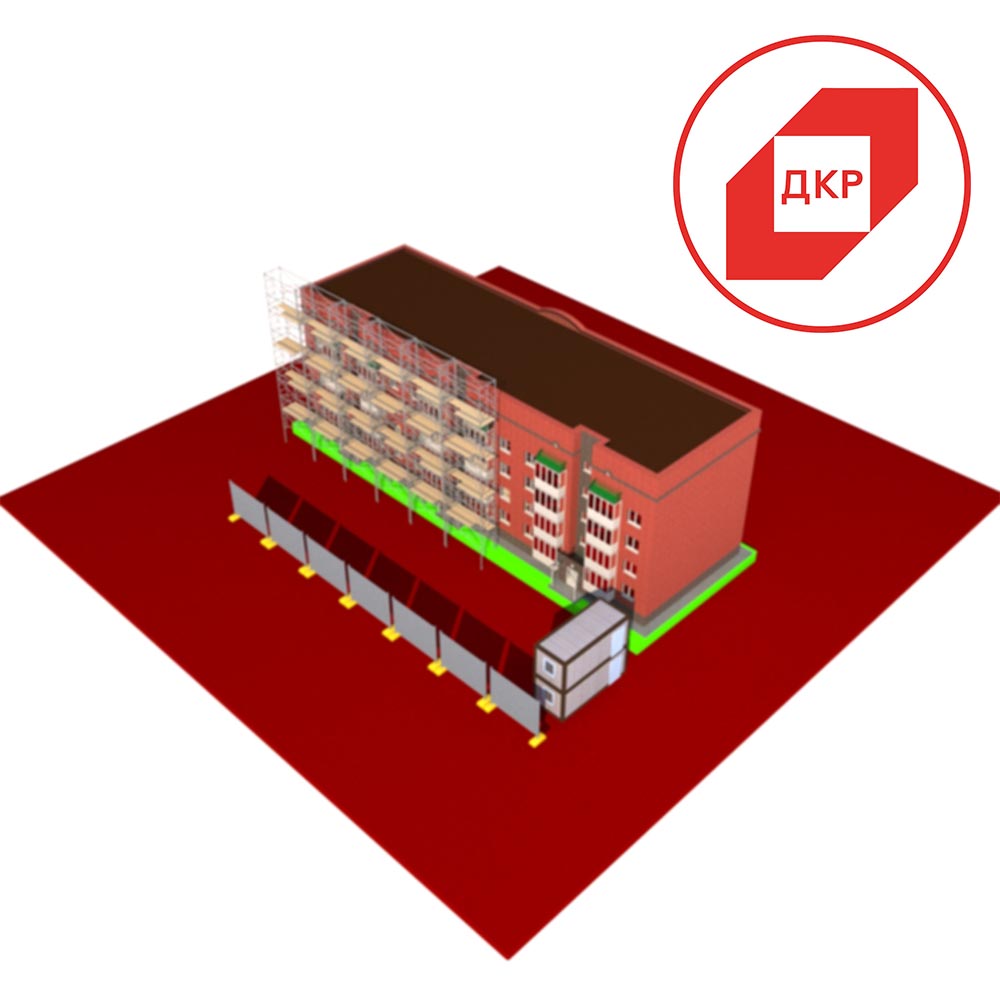

Устанавливая строительные леса на городской территории за пятном застройки нужно быть готовым к тому, что потребуется получать согласование ЖКХиБ, ГБУ Автомобильные дороги.

согласование с цодд лесов и ограждений

Проезжая часть

На узких тротуарах, когда пешеходы вынуждены выходить на проезждую часть, требуется изменить схему движения пешеходов и транспорта и согласовать проект с ЦОДД.

леса с земляными работами опс

Земляные работы

При гидроизоляции, усилении фундаментов, прокладке коммуникаций вы планируйте производить земляные работы, надо получить техническое заключение ОПС Мосгоргеотреста.

Когда вы захотите производить земляные работы не на своем участке, а на городском, вам будет необходимо заключить договор аренды земельного участка на период производства работ в Департаменте Имущества г. Москвы.

фото экскаватор кадрированный рендер

Описание производства работ

Добавляем все объекты в ППР

В проекте указываем перечень работ, которые собираемся производить на объекте согласно графика производства работ. В этом замечательно поможет сориентироваться рабочий ППР, описываем все этапы и состав работ.

Указываем все мероприятия по сохранности объектов культурного наследия, если такие есть. Так же вывоз грунта, отходов строительства и сноса, дендрологию, экологию и, самое главное — восстановление благустройства территории.

подпись гипа

Когда со всем опредились

Подаем документы на портале

Общие принципы подачи документов, вне зависимости от видов работ, устанавливаемых временных объектов для всех ордеров общие. Если они и различаются, то не значительно.

Как правило, все дополнительные согласования и разделы проектов включаются в заявку согласно 284-ПП от 19.05.2015 и 351-ПП от 27.02.2024.

Необходимо так же убедиться, что земельный участок, на котором будут производиться работы не входит в список улиц под контролем ФСО.  Проверьте попадает ли участок в Охранную Зону Культурного Наследия (ОКН). Если куда либо он попадает, то нужно доработать документацию в соответствии с требованиями.

Заявитель

Только ИП или Юрлицо, как и подрядная организация. Подать заявку можно по доверенности от одного юрлица другому

Сроки

Внимательно следите за сроками начала производства работ в графике и заявке высчитав строго 13 рабочих дней с момента подачи

График

Является неотъемлимой частью ордера, даты и объемы в заявке и в графике должны совпадать, как и перечень временных объектов

ППР

Перчень всех временных объектов, земляных работ, восстановления благоустройства, необходимые согласования и разделы проектов должны быть включены в ППР

Упрощения

ОАТИ упростило ряд процедур, не смотря на некоторые сложности с их реализацией

Ордер закроется сам

Закрытие ордера ОАТИ теперь не требуется - он закроется сам по истечению срока действия

Проще переоформить

Преоформление ордера ОАТИ теперь занимает меньше времени - от 7 рабочих дней, если не вносились изменения в виды и объемы работ

Новое строительство

Теперь если у вас есть разрешение на строительство и проект есть в базе ИСО ОГД - выдача ордера занимает 4 рабочих дня

Переоформление и закрытие ордеров ОАТИ

В связи с тем, что ордер ОАТИ закрывается автоматически по окончании срока действия ордера, то возникает ряд острых моментов:

 Если пропустить уведомление от ОАТИ, которое высылается за 15 дней до окончания срока действия ордера и не успеть подать документы в эти 2 рабочих дня, что бы за срок в 13 рабочих дней, до окончания действия ордера он был продлен (переоформлен), то ордер закроется раньше, чем будет продлен (переоформлен).

В итоге вы останитесь без действующего ордера, его придется подавать на открытие заново, приостановив работы на период его оформления.

ОАТИ ордер на производство работ

Что в итоге?

Упс! Что то сильно пошло не так! Может перепутаны даты, у меня бывало оставались прошлогодние, особенно на НГ. Могут не совпадают объемы или перечень работ. Надо садиться и проверять. Скорее всего - это банальная ошибка.
Отказ в приеме документов
Отказ в приеме документов
В мотивированном отказе указываются достаточно подробно причины отказа в выдаче ордера. Перечень необходимых согласований, которые надо будет получить дополнительно или несоответствия проектной документации.
Мотивированный отказ
Мотивированный отказ
Все хорошо, все замечательно, вы большой молодец. У вас получилось прокачать скилл в получении ордеров и оформлении заявки. Следующие задачи можно будет решить гораздо проще. А теперь вперед - выкапывать и возводить!
Выдача ордера ОАТИ
Ордер ОАТИ
