Ранее в ОАТИ Проект Производства Работ (ППР) хоть и отличался от обычного рабочего проекта, но все же обладал его основными характеристиками. Описательная часть (пояснительная записка)  касалась временных объектов, правил их установки и содержания.

На сегодняшний день все стало немного проще. ППР теперь состоит из 3-4х чертежей и отдельного листа восставновления благоустройства. Который загружается отдельно в отдельном блоке при подаче заявки.

Если для вас изменения в регламенте новость — позвоните! Мы можем это обсудить.

ППР для получения ордера ОАТИ

Основным регламентирующим документом для получения ордера ОАТИ является 284-ПП от 19.05.2015. Тем не менее, с марта месяца 2024 г. в это постановление были внесены изменения. Они повлияли как на саму структуру основной документации, так и на форму подачи заявки. Коснулось 351-ПП от 27.02.2024 и Проекта Производства Работ.

Из ППР выкинули всю текстовую часть, оставив только набор схем с пояснениями к ним. Сейчас ППР это две схемы расположения временных объектов и мест производства земляных работ в масштабах; 1:500 и 1:2000. Сюда пакетно добавляется еще Стройгенплан, если на него выдано техзаключение отдела подземных сооружений.

Отдельным блоком при подаче и, соответственно, в разработке идет схема восстановления нарушенного благоустройства. Из названия понятно, что нам надо начертить все так, как мы вернем после производства работ.

Пройдем по схемам

Я могу не учесть все моменты, но думаю может хватить и основных

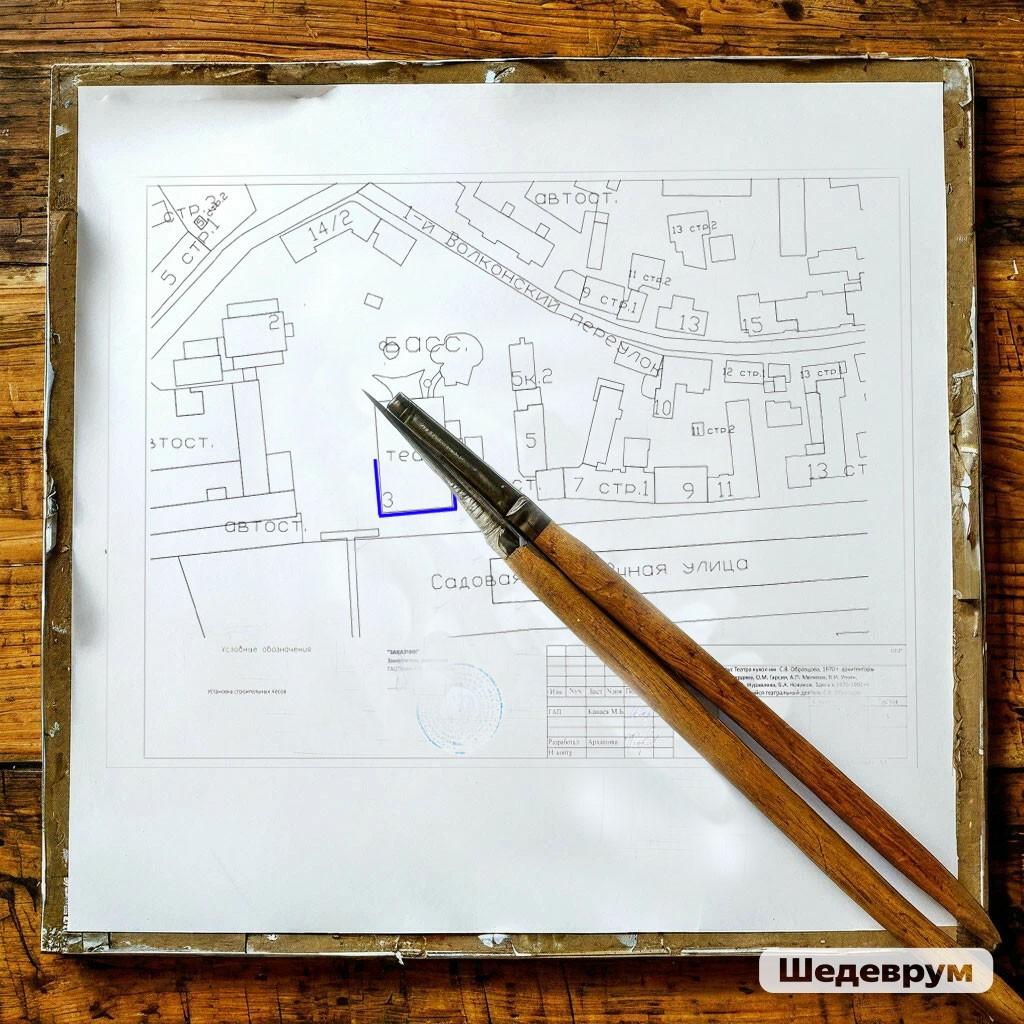

чертеж 500 в ппр для ордера

Схема установки лесов

Первый лист ППР для получения ордера ОАТИ  — это схема в масштабе 1:500 заверенная печатью заказчика.

Выполняется в виде ситуационного плана без подложки инженерно-топографического плана.

Ситуационный план с привязкой

Следующей схемой идет ситуационный план расположения временных объектов и мест проведения земляных работ. Он выполнятеся по аналогии с пятисоткой, но ОАТИ очень любит десерт в виде привязки к нормальной карте. Так что это хоть и второй лист, но одновременно еще и третий.

Заверенный печатью заказчика!

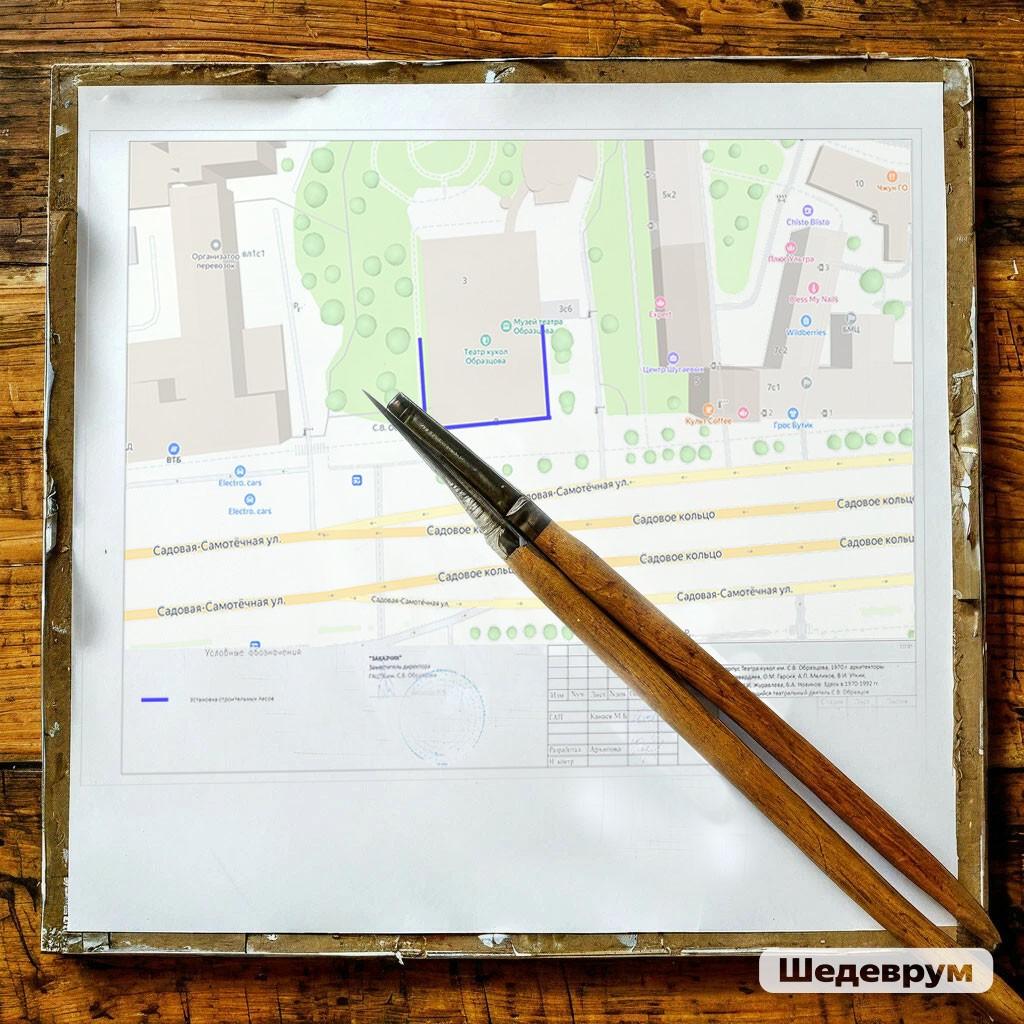

ситуационный план в ппр для получения ордера оати
зона восстановления благоустройства для ппр

Благоустройство

Зона восстановления благоустройства указывается на схеме, на подробной карте. В таблице указываются виды благоустройства: газон, тротуар и так далее.

Схема предоставляется в масштабе 1:2000, так что если у вас прокладка коммуникаций на пару километров, то прикладывается несколько схем.

В примерах я привел установку строительных лесов, но так же будет и в комбинаци с ограждениями и остальным.

Подается в отдельном блоке заявки.

Стройгенплан

Стройгеплан входит в состав Проекта Производства работ в случае если производятся земляные работы. Для ОАТИ земляные работы — это глубже 0,5 метра.

На нем стоит штамп Технического заключения отдела подземных сооружений.

Что это и зачем можно посмотреть на странице посвященной разработке и согласованию строгенплана в ГБУ Мосгоргеотрест.

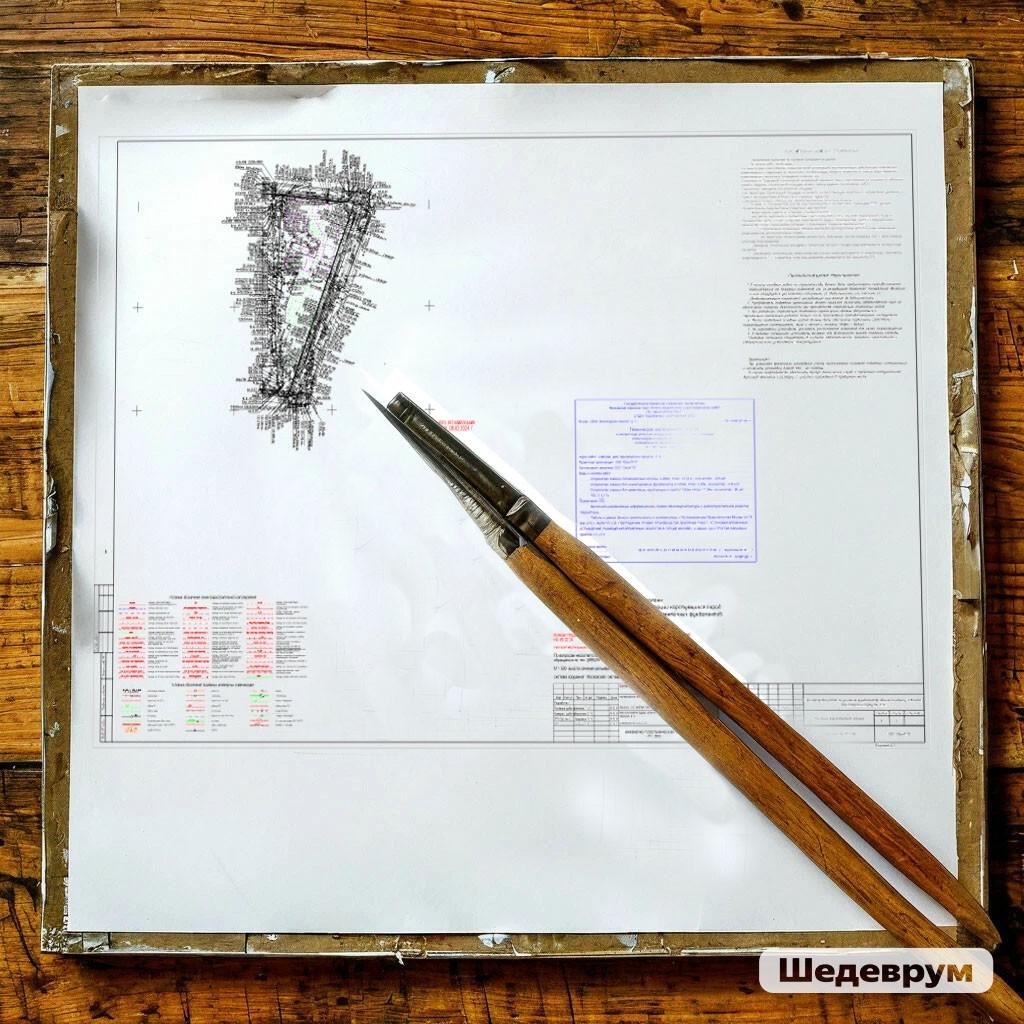

стройгенплан для ппр при получении ордера оати

регламент

Основным документом, регламентирующим разработку ППР на производство тех или иных работ, за исключением установки и содержание временных объектов, является СП 48.13330.2019 «Организация строительства».

Разработка ППР на установку и содержание временных объектов и временных ограждений в г.Москва осуществляется на основе 284-ПП от 19.05.2015 и 351-ПП от 27.02.2024.

Временные ограждения указываются в соответствии с типом ограждения. Тип или вид выбирается согласно альбому временных ограждений. Альбом был выпущен в соответствии с Приложением к постановлению правительства Москвы №299 от 19 мая 2015 г. «Об утверждении правил проведения земляных работ, установки временных ограждений, размещения временных объектов в городе Москве».

Когда указывайте табличные значения в протяженности ограждения, лесов и прочих числовых моментов в ППР - сверяетесь с графиком. Объемы указанные в графике должны биться с объемами в таблицах ППР.

Все везде должно быть одинаково: и в заявке и в графике и в ППР

Ваш кэп

Если организация строительной площадки при производстве работ, требует установки временного ограждения, то его выбираем из альбома типовых решений.

Ограждение стройплощадки по нормам требуется всегда, так что нужно подобрать ограждение из предложенных —  в соответсвии с решаемой задачей. Раньше, конечно, было лучше, каждый мастерил заборчик в меру своих способностей к прекрасному. Сейчас все типы и виды ограждений строго описаны.

При заглублении менее метра используются легкие, сигнальные ограждения, так называемого первого типа. Эти ограждения не имеют блоков ФБС и установлены на легкие бетонные подставки. При подаче заявки в ОАТИ указываются как сигнальные.

При заглублении более метра, используется второй тип временных ограждающих конструкций. Их так же сущестует несколько видов. Например такие ограждения которые являются частью пешеходной галереи. При подаче заявки для получения ордера ОАТИ указываются как охранные.

При заглублениях более 2 метров и далее вглубь, используется третий тип ограждений. По сути —  это усиленные тяжелые ограждения, которые могут защить от падения даже легкую технику. При подаче на ордер выбираем пункт: защитно-охранные.

В ППР, который вы подгружайте при подаче заявки и при оформлении заявки ограждения должны соответствовать: заявке, графику и ППР.

типовое ограждение

Это не исчерпывающий список

Можно, я думаю, описать вообще все, что есть в самом постановлении. Я все же буду придердиваться принципа: — если вы по подобным примерам смогли разобраться, то разберетесь и с остальным. В случае, если для вас это все показалось сложным, вам на вашей основной работе хватает своих дел, то я удовольствием вам помогу. Позвоните! Спасибо =)
